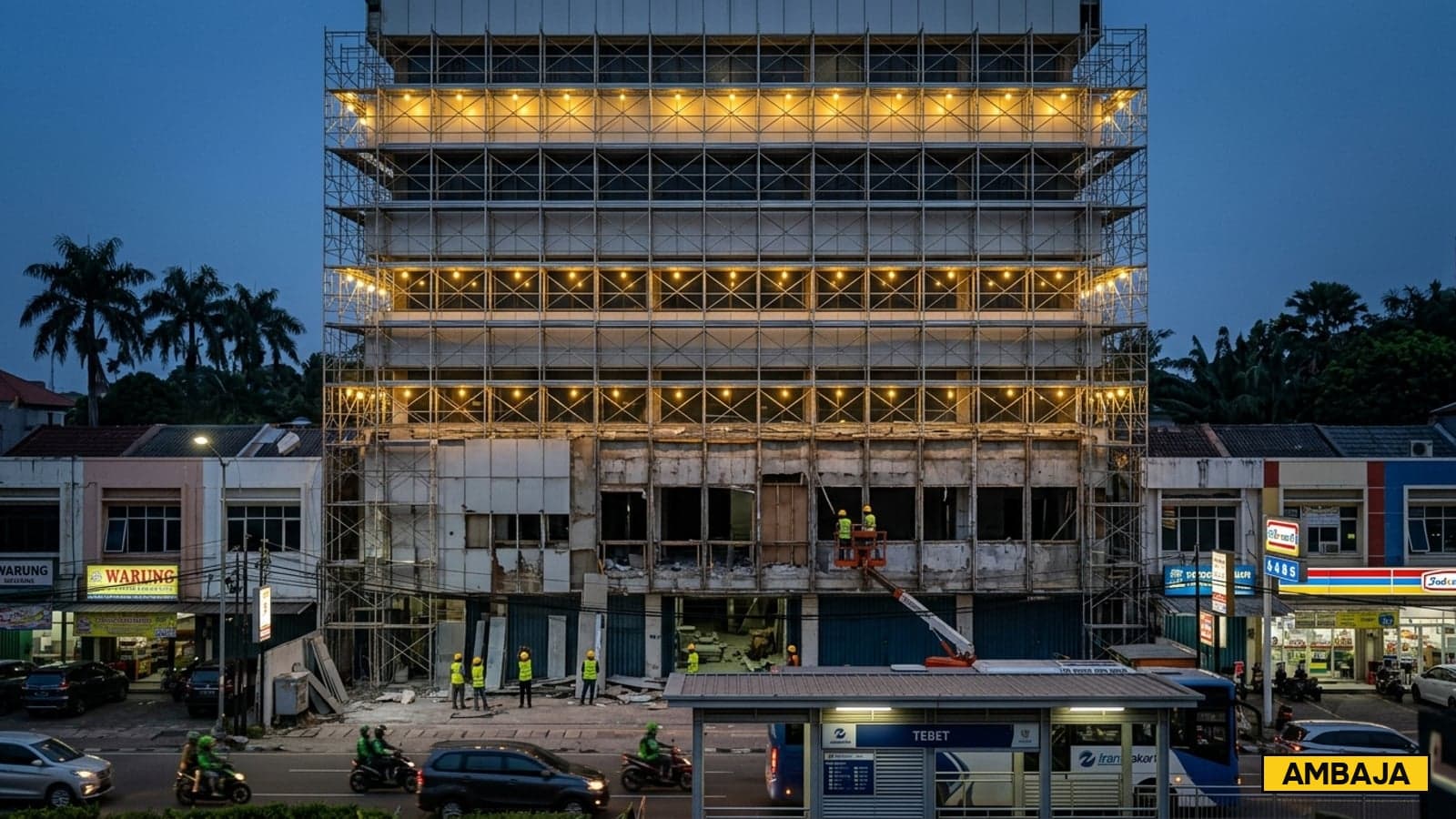

Case Study: Renovasi Kantor 8 Lantai Tebet
Maret 2026 lalu, Ambaja menerima brief dari pengelola gedung kantor 8 lantai di koridor Jl. Tebet Raya, Jakarta Selatan, untuk renovasi total fasad, lobby ground floor, dan fit-out dua lantai unit kantor. Kombinasi 360 set ringlock untuk fasad 32 meter, 180 set frame 1.7 m untuk interior, plus survey pre-konstruksi (boundary dengan Total Station, as-built fasad dengan fotogrametri drone) — semuanya berjalan paralel selama 4,5 bulan tanpa shutdown gedung. Berikut catatan lapangan tim Ambaja, dari brief hingga handover.
Ringkasan Proyek
- Tipe Proyek
- Renovasi office tower mid-size, 8 lantai + roof utility
- Lokasi
- Koridor Jl. Tebet Raya, Jakarta Selatan
- Luas Bangunan
- ± 5.400 m² GFA (675 m² / lantai)
- Durasi
- 4,5 bulan (Mar–Jul 2026)
- Scaffolding
- Ringlock 360 set + Frame 1.7m 180 set
- Ukur Tanah
- Boundary + as-built fasad fotogrametri drone + setting-out interior + topografi halaman
- Akses Truk
- Loading malam 22.00–05.00, basement B1 (clearance 2,6 m)
- Tim Lapangan
- 12 orang pasang/bongkar + 3 surveyor
- Sistem Komersial
- Deposit refundable + sewa per set/bulan
01. Brief Proyek & Tantangan Awal
Klien adalah pengelola gedung kantor strata-title yang dibangun pertengahan 1990-an. Bangunan utama 8 lantai (G + 7 + roof utility) dengan tinggi total ± 32 meter dari permukaan basement. Karena unit-unit di dalamnya sebagian besar masih dihuni tenant aktif (kantor notaris, klinik kecantikan, dan beberapa startup fintech), seluruh pekerjaan renovasi wajib berlangsung dengan minim disruption — tidak ada full shutdown, tidak ada penutupan akses lobby, dan tidak ada penutupan basement carpark. Itulah constraint paling besar yang tim Ambaja terima dari hari pertama.
Brief detail mencakup tiga workstream paralel: (a) renovasi fasad total — penggantian cladding ACP existing dengan ACP fire-rated baru ditambah feature lighting LED linear, (b) redesign lobby ground floor + lift lobby tiap lantai termasuk upgrade ceiling akustik dan flooring porselen 60×120, dan (c) fit-out komprehensif unit-unit kantor lantai 4 dan 5 yang kontraknya baru saja berakhir. Total nilai pekerjaan civil & interior di sisi main contractor sekitar Rp 12,8 miliar, dengan alokasi alat bantu (scaffolding + survey) sekitar 3% dari project value.
Sebelum scope alat dikunci, tim Ambaja site visit dua kali: pertama untuk pengukuran cepat dengan disto laser dan dokumentasi foto fasad, kedua untuk koordinasi tertulis dengan estate manager soal jam loading, posisi staging, dan area hoarding. Dari site visit terungkap dua isu kritikal: estate manager hanya membuka slot bongkar-muat truk material pukul 22.00–05.00 (jadwal malam sesuai kesepakatan tertulis dengan pengelola), dan tidak ada lahan kosong di samping gedung untuk material staging — semua harus masuk ke basement B1 yang tinggi pintunya hanya 2,6 meter.
02. Pre-Konstruksi: Survey, Boundary & Setting-Out
Sebelum frame pertama berdiri, tim ukur tanah Ambaja masuk duluan selama 6 hari kerja efektif. Empat pekerjaan survey yang kami selesaikan di tahap ini jadi fondasi seluruh schedule kerja yang ngikut setelahnya.
a. Boundary Verification & GSB Check
Sertifikat SHGB asli era 1992 hanya menyebut luas kavling tanpa koordinat geodetik. Surveyor Ambaja yang terdaftar di Ikatan Surveyor Indonesia (ISI) melakukan tracing batas dengan Total Station Trimble S7 (akurasi sudut 1″) dan menemukan indikasi pagar eksisting di sisi belakang bergeser sekitar 38 cm ke arah kavling tetangga. Karena renovasi fasad sisi belakang membutuhkan pemasangan ringlock yang menempel pagar, temuan teknis ini langsung dikomunikasikan ke pengelola untuk mediasi tetangga sebelum scaffolding dipasang; kepastian batas legal tetap melalui pengembalian batas oleh Kantor Pertanahan (atau KJSB), di luar layanan Ambaja. Konteks penuh lihat panduan biaya jasa survey tanah dan kenapa surveyor berlisensi ISI penting.
b. As-Built Fasad dengan Fotogrametri Drone
Karena gambar IFC fasad existing hilang dari arsip pengelola, tim kami memetakan fasad 4 sisi dengan fotogrametri drone per bangunan: DJI Matrice 350 RTK berkamera Zenmuse P1 dengan pola terbang oblique mengelilingi gedung, diikat ke titik kontrol. Hasilnya diproses menjadi as-built drawing CAD 1:50 dalam waktu 4 hari, termasuk identifikasi titik-titik tie-back yang aman untuk anchor ringlock. Akurasinya ±3–5 cm dengan titik kontrol — cukup untuk perencanaan modul ACP baru tanpa harus naik gondola untuk re-measure. Kapan metode drone dipilih dibanding total station kami urai di panduan total station vs LiDAR drone.
c. Setting-Out Interior Lantai 4 & 5
Untuk dua lantai full fit-out, surveyor melakukan setting-out grid partisi, posisi MEP shaft, dan koordinat ceiling drop menggunakan Topcon GTS-105N + rotary laser self-leveling. Output marking di lantai memudahkan tim sipil interior memasang stud partisi tanpa cross-check ulang — menghemat sekitar 3 hari kerja per lantai. Layanan ini detail di halaman setting-out bangunan.
d. Topografi Mini Halaman Depan
Halaman depan gedung (± 240 m²) di-survey topografi untuk redesain landscape drop-off baru dengan ramp difabel standar. Workflow Total Station + leveling otomatis Leica Sprinter 150M menghasilkan kontur 0,25 m yang langsung dipakai landscape architect. Selengkapnya di halaman survey topografi.
03. Mobilisasi & Strategi Pasang Scaffolding
Pilihan alat bertumpu pada karakter pekerjaan: ringlock untuk kebutuhan fasad luar setinggi 32 m, dan frame 1.7 m untuk akses ceiling + dinding interior lantai 4 dan 5. Kedua keputusan ini bukan random — sudah kami uraikan logikanya di perbedaan frame, ringlock, kwikstage.
| Komponen | Tipe | Volume | Fungsi |
|---|---|---|---|
| Ringlock | Standard + ledger 0,73 m dan 3 m (pipa SNI 8987:2021) | 360 set | Fasad 4 sisi, h 32 m |
| Frame 1.7 m | Standard SNI 8987:2021 | 180 set | Interior L4 & L5 |
| Aksesoris | U-Head, Jack Base, Catwalk, Toe-Board | ~2.400 pcs | Safety + akses |
| Net pengaman | Debris net mesh 2 mm | 1.350 m² | Proteksi pejalan kaki |
Untuk fasad luar, ringlock dipilih karena: (1) pemasangan jauh lebih cepat dibanding tubular konvensional karena sambungan roset-wedge tanpa clamp, (2) roset setiap 0,5 m pada standard memudahkan elevasi lantai kerja menyiasati cornice/parapet existing, (3) beban kerja hingga 600 kg/m² cukup untuk material ACP + tukang + perkakas. Tie-back ke struktur eksisting menggunakan chemical anchor M12 Hilti HIT-HY 200 setiap 4 m horizontal × 4 m vertikal, sesuai rekomendasi spec produk dan beban angin Jakarta tekanan dasar 0,25 kPa. Lihat detail tipe alat di halaman sewa scaffolding ringlock dan sewa scaffolding frame.
Mobilisasi ringlock total membutuhkan 6 trip truk Fuso 6 ban yang seluruhnya kami jadwalkan pukul 22.00–04.00 selama 5 malam berturut-turut. Karena clearance pintu basement B1 hanya 2,6 meter, truk tidak bisa masuk: material diturunkan di depan pintu basement, lalu semua ledger panjang 3 m dilangsir dalam posisi rebah, memanjang searah jalur masuk — strategi yang kami normalisasi sejak proyek serupa di Kuningan dan Kebon Jeruk. Frame 1.7 m masuk via lift barang ke lantai 4 setelah jam kerja kantor (18.30–22.00), 60 set per malam.
04. Eksekusi: Linimasa 4,5 Bulan
Berikut linimasa eksekusi yang kami jalankan, sudah dilebur dari worklog harian PM dan SHE officer Ambaja di lokasi.
- Minggu 1–2Survey pre-konstruksi (boundary, as-built fasad fotogrametri drone, setting-out interior, topografi halaman). Briefing operasional + induction tenant.
- Minggu 3–4Mobilisasi ringlock fasad sisi utara + barat. Pemasangan tie-back chemical anchor, instalasi catwalk + toe-board, pasang debris net. Tinggi maksimum 32 m tercapai end-of-week 4.
- Minggu 5–6Pemasangan ringlock fasad sisi selatan + timur, paralel demolisi ACP existing di sisi utara. Frame 1.7 m mulai dipasang di lantai 4.
- Minggu 7–14Eksekusi inti: pemasangan ACP baru sisi utara → timur → selatan → barat berurutan, paralel dengan fit-out interior L4 dan L5. Inspeksi mingguan SHE + dokumentasi foto 4 sudut tiap lantai.
- Minggu 15–17Finishing fasad (feature lighting LED, cleaning ACP), redesign lobby ground floor selesai, handover unit L4 & L5 ke tenant baru.
- Minggu 18–19Bongkar terurut: frame interior dulu, lalu ringlock fasad sisi yang sudah lulus QC. Pickup material via jadwal malam 22.00–04.00. Site clearance + handover dokumen as-built.
Sepanjang 19 minggu eksekusi, tim operasional Ambaja mencatat zero lost-time injury. Yang menonjol adalah dua kali hujan deras di minggu ke-9 dan ke-12 yang memaksa shutdown 1,5 hari kerja per kejadian — sudah diantisipasi dalam buffer schedule. Untuk insight kapan skenario pasang seperti ini paling tepat dipakai, simak panduan cara hitung kebutuhan scaffolding dengan formula volume per m² fasad.
05. Tantangan Lapangan & Mitigasi
Tenant Aktif & Polusi Suara
Klinik kecantikan di lantai 3 melayani pasien sampai pukul 21.00. Untuk meredam suara hammer drill pemasangan chemical anchor, tim memasang acoustic blanket di sisi dalam ringlock di area depan unit klinik. Hasilnya, level kebisingan di dalam unit klinik turun dari 78 dB ke 62 dB — masih dalam ambang nyaman aktivitas kantor. Sebagian besar pemboran berat juga dipindah ke jam 21.30–23.30 setelah klinik tutup.
Akses Loading Pukul 22.00–05.00
Estate manager hanya membuka slot bongkar-muat truk material pukul 22.00–05.00 (disepakati tertulis sejak site visit kedua). Implikasinya seluruh trip mobilisasi + demobilisasi material dikerjakan di jendela malam yang sempit. Strategi yang kami pakai: (a) pre-sorting di gudang Kebon Jeruk sehingga truk masuk site sudah berurutan sesuai sequence pasang, (b) crew malam dedicated 4 orang khusus unloading basement, (c) dokumentasi foto + serah-terima berita acara per trip sehingga audit jam tidak pernah jadi masalah dengan estate manager.
Anchor & Beban Angin
Kondisi struktur eksisting tahun 1990-an tidak punya pre-set embed plate untuk tie-back. Engineer scaffolding kami mengeluarkan shop drawing pola anchor berbasis grid 4 m × 4 m dengan chemical anchor Hilti HIT-HY 200 M12, kapasitas tarik 12 kN per titik terhadap beban tarik desain 5,5 kN per anchor (kombinasi angin Jakarta 0,25 kPa + beban operasional). Pull-out test acak (5% populasi) bukan layanan Ambaja — uji itu dilakukan pihak penguji anchor sebelum scaffolding dinaikkan ke level berikutnya.
06. Hasil & Deliverable
Proyek selesai 4,5 bulan sesuai timeline awal — tanpa eskalasi biaya scaffolding, tanpa klaim, dan tanpa perpanjangan sewa. Berikut deliverable formal yang kami serahkan ke pengelola gedung di handover meeting.
- As-built fasad CAD 1:50 dari fotogrametri drone (DWG + PDF)
- Berita acara boundary survey + SHGB overlay (PDF)
- Laporan setting-out interior L4 & L5 (PDF + DWG)
- Topografi halaman depan + kontur 0,25 m (DWG)
- Method statement scaffolding + shop drawing anchor (PDF)
- Checklist inspeksi handover + tag scaffolding per zona (PDF + foto)
- Daily report pasang/bongkar 19 minggu (PDF + foto)
- Berita acara pengembalian deposit refundable (PDF)
“Selama 4,5 bulan kerja, tidak ada satu pun komplain tertulis dari tenant ke kami soal scaffolding atau kebisingan. Itu yang kami nilai. Mobilisasi malam selalu tepat waktu, dokumentasi rapi, dan deposit refundable kami kembali penuh setelah final inspection. Untuk renovasi berikutnya di portofolio kami, Ambaja jelas first call.”
07. Lessons Learned untuk Renovasi Kantor Sejenis
Lima ringkasan untuk owner, pengelola gedung, atau main contractor yang merencanakan renovasi office tower mid-size (5–10 lantai) di koridor Jakarta Selatan — disarikan dari pengalaman langsung proyek ini.
- Survey pre-konstruksi bukan opsi. Tanpa boundary check dan as-built fasad, risiko sengketa tetangga atau revisi shop drawing di tengah jalan akan memakan biaya jauh lebih besar daripada survey pre-konstruksi, yang porsinya kecil terhadap nilai proyek.
- Akses loading menentukan tipe alat. Pintu basement 2,6 m membuat truk tidak bisa masuk, sehingga ledger ringlock 3 m dilangsir manual dalam posisi rebah. Frame 1.9 m sebaiknya dihindari untuk gedung eksisting era 1990-an karena modul vertikal sering kena ceiling MEP — pakai frame 1.7 m sebagai default.
- Tie-back wajib by-design. Tie wajib sejak tinggi scaffolding melewati 4× lebar dasarnya (± 4,9 m untuk Frame, OSHA 1926.451(c)(1)); jangan andalkan friction. Hitung pola anchor dari beban angin lokal dengan faktor aman 4:1 (OSHA 1926.451(a)(1)), dan jadwalkan uji tarik sampel anchor bersama main contractor dengan beban uji dari perencana.
- Acoustic blanket sangat efektif. Untuk gedung dengan tenant aktif, investasi acoustic blanket di area-area sensitif (klinik, kantor notaris) jauh lebih hemat daripada potensi kompensasi tenant.
- Sewa bulanan + deposit refundable cocok untuk durasi 4+ bulan. Alat dibayar per bulan, bukan modal beli di depan, dan deposit (10–20% dari nilai sewa) dikembalikan penuh setelah final inspection — selama tidak ada material rusak/hilang signifikan.
08. Untuk Proyek Anda di Tebet & Sekitarnya
Tebet, bersama koridor Kuningan dan Mampang Prapatan, masuk dalam karakter pasar Jakarta Selatan dengan density office mid-rise tahun 1990–2010-an yang banyak masuk fase renovasi mayor di 2026. Profil tantangannya konsisten: gedung beroperasi penuh, akses jalan dibatasi jam truk, tenant aktif, dan dokumentasi as-built eksisting kerap hilang. Ambaja menangani profil proyek seperti ini secara berkala — lihat halaman wilayah Tebet dan wilayah Jakarta Selatan untuk profil lengkap layanan kami di area ini.
Untuk pekerjaan kombinasi scaffolding + ukur tanah, skema komersial yang kami sarankan adalah Paket scaffolding proyek 6+ bulan (mulai 500 set) digabung dengan laporan topografi CAD — dikoordinasikan satu PIC, dengan penawaran sewa dan jasa survei disusun terpisah. Detail jadwal dan lingkup kerja dikonfirmasi via WhatsApp.
